Plantilla Excel de Presupuesto por Horas (Gratis)
Presupuesta cada trabajo desglosando tareas y horas, con margen para imprevistos, y compara luego las horas estimadas con las reales. Plantilla de Excel gratis.
Noventa horas de trabajo a 45 € la hora dan un subtotal de 4.050 €. Súmale un 15 % para imprevistos y un 21 % de IVA, y el presupuesto llega a 5.635,58 € para unos 17 días de trabajo, a razón de seis horas diarias. Ese ejemplo, un rediseño web, viene ya cargado en esta plantilla de presupuesto por horas en Excel, así que puedes ver el resultado antes de escribir una sola cifra.
El método es el mismo para cualquier encargo: desglosas el trabajo en tareas, asignas horas a cada una y dejas que la hoja haga la aritmética. Lo que la distingue de una calculadora es la segunda pestaña, Estimado vs real, donde comparas lo previsto con lo que te costó de verdad.
Descárgala antes de seguir leyendo. Archivo .xlsx con 3 hojas y 113 fórmulas ya hechas. Sin macros ni registro.
⬇️ Descargar la plantilla (gratis)Guías de Excel que hacen más fiable un presupuesto por horas
El corazón de la plantilla es una multiplicación: horas × tarifa por hora = importe de la tarea. La suma de todas las tareas, más el margen, es la base imponible. A partir de ahí, la hoja aplica el IVA que tú indiques. Si quieres entender o retocar esa mecánica, estas guías son el mejor complemento:
- Cómo calcular el IVA en Excel: explica la operación que la plantilla ejecuta en la fila de IVA, por si quieres comprobarla o adaptarla.
- Cómo sumar y restar horas en Excel: te evita los errores típicos si alguna vez mides el tiempo en formato horas y minutos en lugar de decimales.
- Formato de moneda en Excel: una cifra bien presentada transmite más profesionalidad que una columna de números sin formato.
- Cómo redondear en Excel: útil si quieres unificar a cuartos o a medias horas lo que estimas.
Tareas, horas y tarifa en un solo archivo. Sustituye el ejemplo por tu proyecto y comprueba el total.
⬇️ Descargar la plantilla (gratis)Un detalle que ahorra discusiones: decide de antemano si vas a redondear las horas a cuartos (0,25), a medias (0,5) o a unidades enteras. Mezclar criterios entre tareas distorsiona el total y complica luego la comparación con las horas reales.
Estimado frente a real: ¿ganaste o regalaste horas en el proyecto?
Presupuestar bien es solo la mitad. La hoja Estimado vs real copia tus tareas y sus horas previstas del presupuesto; tú solo apuntas las horas reales al terminar. La hoja calcula la desviación como horas estimadas menos horas reales: en positivo vas mejor de lo previsto, y en negativo, que se marca en rojo, te has pasado.
| Tarea | Horas estimadas | Horas reales | Desviación |
|---|---|---|---|
| Wireframes | 4 | 3,5 | +0,5 h (mejor de lo previsto) |
| Diseño visual | 10 | 14 | -4 h (peor de lo previsto) |
| Reuniones con cliente | 3 | 6 | -3 h (peor de lo previsto) |
| Revisiones finales | 2 | 2 | 0 h (según lo previsto) |
Al pie, la fila TOTAL suma las desviaciones: multiplícalas por tu tarifa y sabrás cuánto trabajo has regalado. Más abajo, la hoja da el dato que de verdad debes mirar: el €/h que has cobrado, que es la base imponible dividida entre las horas reales, junto a la tarifa que habías presupuestado. Si el primero queda por debajo del segundo, has trabajado por menos de lo que creías aunque el precio cerrado fuera el acordado.
Quién saca partido de presupuestar por horas, y quién no
Te encaja si…
- Eres freelance o profesional que factura por tiempo: diseño, programación, consultoría, redacción, redes sociales, formación.
- Hoy presupuestas «a ojo» y quieres poner número a cada tarea antes de comprometerte.
- Cobras un precio cerrado, pero quieres una herramienta interna para llegar a esa cifra: desglosas tareas y horas y presentas solo el total.
- Trabajas con varias tarifas: la tarea que cobras a otro precio lleva su propia tarifa, y si la dejas vacía se usa la general.
Te quedará corto si…
- Necesitas más de 20 tareas por proyecto: la hoja tiene ese límite de filas, así que tendrías que agrupar.
- Tu factura incluye retención de IRPF u otros conceptos: la plantilla solo calcula el IVA, y lo demás conviene consultarlo con tu gestoría.
- Quieres un documento listo para enviar con tu logo y condiciones: es una herramienta de cálculo, no una factura.
- Esperas que decida por ti qué tarifa cobrar o qué tipo de IVA aplicar: esos datos los pones tú.
Lo importante, en cualquier caso, es lo que ocurre antes de empezar: el presupuesto te obliga a poner número a cada tarea antes de comprometerte con el cliente. Esa disciplina es la que cambia cómo negocias.
Monta tu primer presupuesto por horas en siete pasos
- Borra el ejemplo y pon los datos de tu cliente.En la hoja Presupuesto, sustituye «Cliente Ejemplo S.L.» y «Rediseño de la web» por tu cliente y tu proyecto.
- Fija los cuatro parámetros de arriba.Tarifa por hora, margen para imprevistos, horas que puedes dedicarle al día y porcentaje de IVA. Un 15 % de margen es un punto de partida razonable.
- Desglosa el trabajo en tareas concretas.No pongas «diseño web» en una sola línea; sepáralo en wireframes, diseño visual, maquetación y revisiones. Tienes hasta 20 filas.
- Estima las horas de cada tarea.Usa el mismo criterio de redondeo en todas: cuartos, medias horas o enteras.
- Escribe una tarifa propia solo cuando haga falta.Si una tarea la cobras distinto, ponla en su columna. Si la dejas vacía, entra la tarifa general.
- Revisa los totales y los días de trabajo.Comprueba subtotal, margen, base imponible, IVA y total. Los días te sirven para dar una fecha de entrega creíble, no solo un precio.
- Al terminar, ve a Estimado vs real.Apunta las horas reales de cada tarea y mira tu €/h real antes de preparar el siguiente presupuesto.
Un truco para el tercer paso: si dudas entre dos niveles de detalle, elige el más fino. Imagina que dos personas presupuestan «maquetación» como una sola línea de 30 horas. La primera no sabrá, al terminar, si el exceso vino de los móviles, de los formularios o de las pruebas. La segunda, que separó cada bloque, lo verá enseguida en la hoja de Estimado vs real. Cuanto más concreta es la tarea, más aprendes de cada desvío.
Y una advertencia sobre las horas al día: el valor que escribes en esa casilla debe ser el tiempo realmente productivo que dedicas a este cliente, no tu jornada completa. Si pones ocho horas y luego solo avanzas cuatro entre correos y otros encargos, la fecha de entrega que has prometido quedará lejos de la realidad.
La tarifa, las horas y el balance final se ven en dos hojas
¿Dónde escribo la tarifa y las horas?

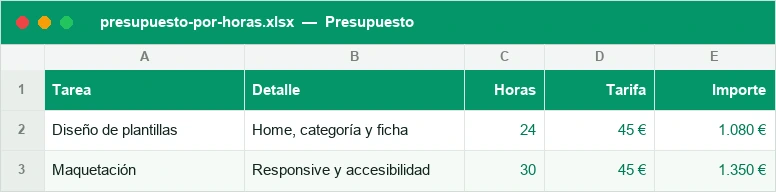

En la parte superior de la hoja Presupuesto hay seis celdas de fondo crema con datos generales: cliente, proyecto, tarifa por hora, margen para imprevistos, horas que dedicas al día y porcentaje de IVA. Debajo, la tabla de tareas pide el nombre, un detalle y las horas estimadas; la columna Tarifa se puede dejar vacía. Todo lo que ves en la captura es de ejemplo y ficticio: un cliente imaginario y un rediseño de web.

¿Qué se calcula solo en cada fila?
La columna Importe. Multiplica las horas de la fila por la tarifa de esa fila y, si la dejas vacía, recurre a la tarifa general:
=SI(B12="";0;N(D12)*SI(N(E12)=0;$C$6;E12))
Ese es el truco que permite cobrar una tarea especial a otro precio sin tocar las demás. En el ejemplo ninguna fila tiene tarifa propia, así que la maquetación vale 30 horas × 45,00 € = 1.350,00 €. Las filas sin tarea muestran 0,00 € porque la fórmula devuelve cero cuando no hay nombre.
Fuera de la captura, la hoja suma las horas y las convierte en días de trabajo con esta fórmula, donde C7 es el margen para imprevistos y C8 las horas diarias:
=SI($C$8=0;"";F33*(1+$C$7)/$C$8)
Toma las horas totales (F33), les añade el margen y las divide entre las horas diarias; si C8 está a cero, no calcula nada y evita un error.
¿Qué pasa cuando termina el proyecto?
La hoja «Estimado vs real» copia cada tarea y sus horas estimadas y reserva una columna crema para las horas reales. Mientras esté vacía, las columnas de desvío también lo están, como ves aquí.

Al apuntar las horas reales, el desvío en horas resta lo real a lo estimado y el desvío en porcentaje lo divide entre lo estimado:
=SI(O(B6="";D6="");"";C6-D6)
Si, por ejemplo, escribieras 36 horas reales en la maquetación (que tenía 30 estimadas), el desvío saldría -6 h, es decir, -20 %. Un número negativo significa que has gastado más horas de las presupuestadas. El porcentaje exige además que las horas estimadas no sean cero, para no dividir entre cero.
Glosario de los términos que aparecen en la hoja
- Tarifa por hora
- El precio con el que se multiplica cada hora. Es decisión tuya. Una forma de acercarte: calcula cuánto necesitas facturar al mes para cubrir gastos e impuestos y divídelo entre tus horas facturables reales, no entre todas las horas trabajadas. Revísala al menos una vez al año.
- Horas estimadas
- La carga que prevés para cada tarea. La suma total aparece al pie del presupuesto.
- Margen para imprevistos
- Un porcentaje que se aplica sobre el subtotal. No es un truco para inflar el precio: cubre el trabajo que siempre aparece y nunca se presupuesta.
- Subtotal
- La suma de los importes de todas las tareas, antes del margen y del IVA.
- Base imponible
- Subtotal más margen. Es la cifra sobre la que se calcula el IVA.
- IVA
- Se calcula de forma puramente mecánica: base imponible por el porcentaje que escribas. Qué tipo corresponde a tu caso, y si hay retención de IRPF, es cosa de tu gestoría.
- Días de trabajo estimados
- Horas estimadas más el margen, divididas entre las horas que le dedicas al día. Con 90 horas, 15 % de margen y 6 horas diarias, salen 17,25 días.
- Desvío
- Horas estimadas menos horas reales de una tarea. En rojo, te has pasado.
- €/h real
- La base imponible dividida entre las horas reales del proyecto. Si queda por debajo de tu tarifa, regalaste trabajo.
Ficha técnica: qué cabe en el archivo y qué se calcula solo
- Hojas
- Presupuesto, Estimado vs real e Instrucciones
- Parámetros
- Cliente, proyecto, tarifa por hora, margen, horas al día y % de IVA
- Tareas
- Hasta 20 filas, con detalle, horas y tarifa opcional
- Cálculos
- Importe por tarea, subtotal, margen, base, IVA, total y días de trabajo
- Estimado vs real
- Desvío en horas y en porcentaje, con aviso en rojo si es negativo
- Datos de ejemplo
- Un proyecto web de 6 tareas y 90 horas
- Protección
- Sin contraseña; las celdas de datos quedan desbloqueadas
Un presupuesto resuelto: un rediseño web de 90 horas
| Tarea | Horas | Tarifa | Importe |
|---|---|---|---|
| Análisis y toma de requisitos | 6 | 45 € | 270 € |
| Arquitectura de contenidos | 10 | 45 € | 450 € |
| Diseño de plantillas | 24 | 45 € | 1.080 € |
| Maquetación | 30 | 45 € | 1.350 € |
| Contenidos y migración | 12 | 45 € | 540 € |
| Pruebas y ajustes | 8 | 45 € | 360 € |
El subtotal de las seis tareas es 4.050 €. El margen del 15 % añade 607,50 € y deja la base imponible en 4.657,50 €. Con un IVA del 21 % (978,08 €), el total se queda en 5.635,58 €. Los 17,25 días salen de dividir las 90 horas más el margen entre las seis diarias.
Ahora, un supuesto: al acabar, apuntas 105 horas reales en lugar de 90. La desviación total sería de -15 h, un -16,7 %, y tu €/h real bajaría a unos 44,36 € (4.657,50 € entre 105 horas), por debajo de tu tarifa de 45 €. Esa es la información que no te da ningún precio cerrado, y la que te ayuda a ajustar el siguiente presupuesto con datos y no con intuición.
